您的瀏覽器版本已過時。我們建議您更新瀏覽器到最新版本。

排風扇|工廠廠房排熱換氣、設備選型與安裝指南

排風扇是工廠、廠房與倉庫常用的換氣設備,透過排出室內空氣,搭配適當的進風開口,協助帶走累積熱氣,改善空氣停滯與悶熱情況。選擇工業排風扇時,應依空間大小、機台熱源、風量與靜壓需求,以及屋頂或側牆的安裝條件整體評估。

和翊風提供排風扇與**通風工程規劃**,本頁整理實際安裝案例、設備選型與保養重點,協助您了解不同配置方式。歡迎提供現場照片、廠房尺寸及使用需求,洽詢適合的排風方案。免付費電話:0800-058-985。

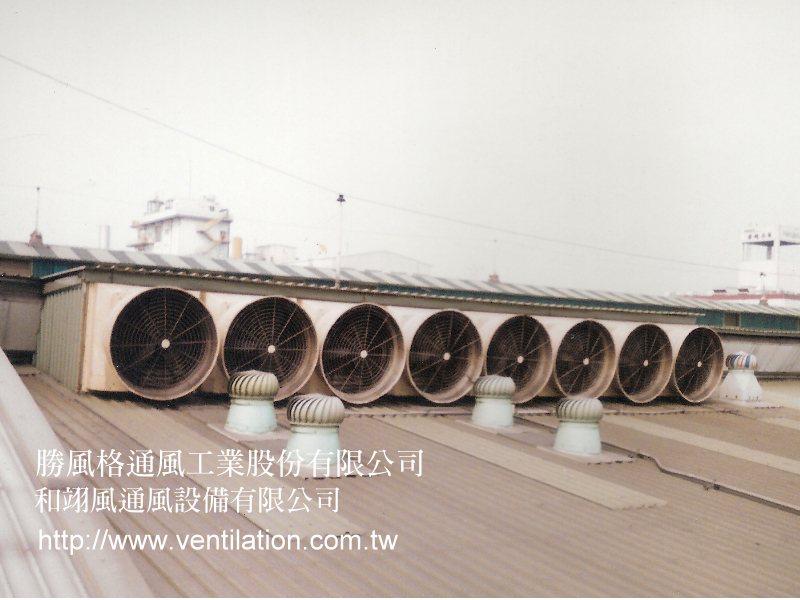

廠房金屬屋頂配置多組排風扇,施工人員進行設備安裝廠房金屬屋頂配置多組排風扇,施工人員進行設備安裝



本案例於廠房金屬屋頂配置多組排風扇,照片呈現設備排列與現場安裝情形。利用屋頂空間安排排風位置,可作為廠房上方排熱換氣的規劃方向;實際配置仍需配合室內熱源、補風開口與建築結構評估。




山形金屬屋頂兩側斜邊排列多台附護網的排風扇山形金屬屋頂兩側斜邊排列多台附護網的排風扇

此案例配合山形屋頂輪廓,沿兩側斜邊排列多台排風扇,呈現設備與既有屋頂形式整合的安裝方式。規劃時須同時考量室內氣流路徑、室外排風方向及鄰近建築,避免排出的空氣重新進入室內。




屋頂排風扇近照,呈現圓形護網與斜面金屬安裝基座屋頂排風扇近照,呈現圓形護網與斜面金屬安裝基座

照片呈現屋頂排風扇與斜面金屬基座的銜接方式,可看見風扇護網、外殼及屋面接合位置。此類安裝須注意固定強度、接縫防水與周邊管線,並預留清潔及檢修空間,方便後續維護。

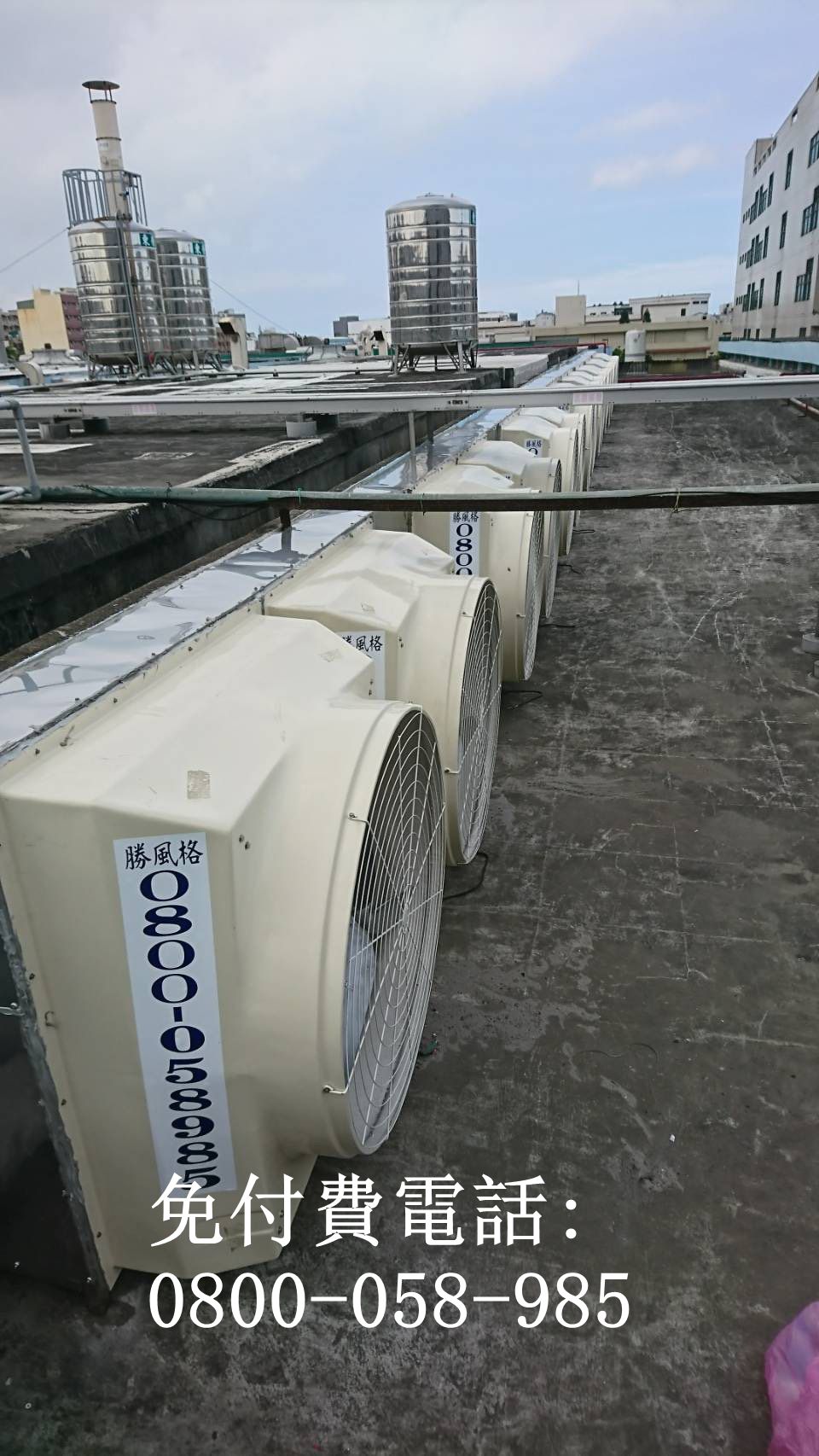

施工人員於金屬屋頂進行整排排風扇基座與板件安裝施工人員於金屬屋頂進行整排排風扇基座與板件安裝

本案例呈現整排排風扇於屋頂施工的過程,設備搭配連續斜面板件配置。安裝規劃除了確認風量與排風位置,也需處理基座固定、屋面收邊及防水細節,並安排高處作業防護與日後維修動線。




排風扇是將室內空氣排向室外的設備,常用於工廠、廠房、倉庫及大型作業空間。透過適當的排風與補風配置,可協助帶走室內累積的熱氣,改善空氣停滯的情況。

不過,排風扇的效果取決於整體通風條件。設備風量、安裝位置、進風開口與室內障礙物,都會影響空氣是否真正流經需要改善的區域。

和翊風提供排風扇及通風工程相關服務,可依廠房尺寸、熱源分布、安裝條件與使用時間,討論適合的設備配置。

排風扇的作用是什麼?先分清楚換氣與送風

排風扇運轉時,將空氣從室內排出,再由規劃的進風口補入室外空氣,形成換氣路徑。一般電風扇則主要提高周圍風速,讓人員感受到空氣流動。

若工廠內熱量持續累積,只有室內循環送風,未必能充分帶走熱氣。因此,應先辨識現場需要的是人員送風、整體換氣,還是特定製程的污染源捕集。

設備或系統主要作用規劃重點
排風扇 將室內空氣排向室外 排風量、補風來源與排放位置
一般電風扇 增加局部空氣流動與風感 送風距離、角度與使用範圍
空調設備 調節室內溫度,部分系統兼具換氣功能 冷房負荷、外氣量與空間條件
局部排氣系統 在污染源附近捕集煙霧、粉塵或蒸氣 集氣罩、風管、處理設備與捕集效果

若要比較不同設備的用途,可延伸閱讀 通風扇介紹,依實際需求搭配換氣與送風設備。

哪些工廠環境適合評估排風扇?

機台熱源集中

生產設備、馬達及其他熱源持續運轉時,若熱量不易排出,可評估一般排風或熱源附近的排熱配置。

廠房內部空氣停滯

空間深長、隔間較多,或貨架阻擋氣流時,容易出現部分區域有風、部分區域仍悶熱的情況。此時需檢查完整換氣路徑。

屋頂日曬造成熱負荷

金屬屋頂受日照後,可能增加室內熱負荷。排風可作為改善措施之一,也應一併評估隔熱、遮陽及熱源管理。

作業產生濕氣或一般異味

排風有助於將含濕氣或異味的空氣排出,但是否能降低濕度,仍取決於室外空氣的含濕量;不能將排風扇直接視為除濕機。

現場問題可評估方向應同步確認
機台周圍悶熱 排熱位置與換氣量 熱源強度及補風條件
廠房遠端不通風 分區排風與氣流引導 隔間、貨架及門窗位置
上方熱氣累積 建築上方排風方案 屋頂結構、防水與維護動線
濕氣不易散去 排風與製程水氣管理 室內外含濕量差異
有粉塵、煙霧或溶劑蒸氣 局部排氣與污染處理 污染物性質及相關要求

排風扇怎麼選?風量與靜壓要一起比較

選購工業排風扇時,不能只看尺寸、馬力或設備數量。真正需要確認的是:設備在現場阻力條件下,能提供多少風量。

風量代表單位時間搬運的空氣量;靜壓則是選型時評估設備克服系統阻力的重要參數。風管、彎頭、濾網、百葉及其他附件,都可能增加阻力,使實際風量低於自由出風條件下的標示值。

選型項目建議確認內容與使用效果的關係
風量 m³/h、CMM或CFM,並確認測試條件 決定可搬運的空氣量
靜壓 設計阻力及對應性能曲線 影響接上附件後的實際風量
輸入功率 實際運轉功率與使用時數 用於估算耗電
噪音 測試距離與運轉條件 影響工作區及鄰近環境
材質 溫度、濕氣、腐蝕及粉塵條件 影響適用性與維護需求
電力 電壓、相數及保護裝置 須配合現場配電
維修條件 清潔、更換零件與檢修空間 影響後續維護便利性

若計畫讓排風扇搭配進風口形成定向換氣,可參考 負壓通風規劃,了解補風與排風之間的配置關係。

排風扇風量如何估算?

一般空間換氣,可先用空間體積與規劃換氣次數估算初步需求:

初步風量(m³/h)=空間體積(m³)×每小時換氣次數(次/h)

例如,空間長20公尺、寬10公尺、高5公尺,體積為1,000立方公尺。假設僅為示範計算,採每小時6次換氣,初步風量即為6,000 m³/h。

這個例子只說明計算方式,並非工廠通用的設計標準。實際換氣需求須依熱負荷、作業活動及適用要求判定,不能直接將估算值除以單台標示風量,就決定安裝數量。

常見風量單位可參考下表:

風量單位意義換算關係
m³/h,又稱CMH 每小時立方公尺 常用於換氣量計算
m³/min,又稱CMM 每分鐘立方公尺 1 CMM=60 m³/h
CFM 每分鐘立方英尺 1 CFM約=1.699 m³/h

若以排熱為主要目的,還應評估發熱量與可接受的室內外溫差;涉及污染物控制時,則需採用對應的專業設計方法。

側牆、屋頂與風管排風,如何選擇?

排風位置應配合建築條件與氣流路徑,並非所有廠房都適合相同的安裝方式。

配置方式可評估的現場條件安裝重點
側牆排風 有可利用外牆,排風路徑較直接 開孔、固定、防雨及鄰近環境
屋頂排風 需從建築上方安排排氣位置 結構承載、防水與高處檢修
風管排風 抽氣點與排放位置無法直接銜接 管徑、彎頭、阻力與清潔空間
多台分區配置 空間深長或作業區域較多 各區補風及設備協同運轉

有合適外牆的廠房,可了解 側面抽風機;需要評估上方排氣位置時,可參考 屋頂抽風機 的配置方向。

排風扇安裝重點:讓空氣流經需要改善的位置

一、補風開口要足夠

排風扇抽走室內空氣後,需要有相應的空氣補入。若門窗關閉、進風面積不足或百葉堵塞,實際排風量可能受到限制。

二、避免進風直接流向排風口

進風口若緊鄰排風扇,空氣可能還未經過主要作業區就被排出,造成遠端區域換氣不足。

三、避免污染空氣穿越人員作業區

若有特定污染源,應評估源頭捕集與氣流方向,避免將污染物帶往其他工作區。

四、確認室外排放條件

排風口須評估鄰近進風口、門窗、鄰房及人員活動位置,降低排出空氣回流或影響周邊環境的可能性。

五、預留固定與檢修條件

牆面或屋頂的結構、防水、配電及維修空間,應在施工前確認。設備前後也應保持適當淨空,避免物品阻擋氣流。

需要整合設備與施工條件時,可洽詢 通風工程服務。

排風扇可以處理工業粉塵與有害氣體嗎?

一般排風扇主要負責搬運空氣,不能直接取代集塵、過濾或其他污染處理設備。

美國職業安全衛生署的 OSHA工業通風技術手冊 ↗,說明一般換氣與局部排氣的不同:一般換氣著重空間內的空氣置換;局部排氣則在污染源附近捕集污染物。

因此,焊接煙霧、研磨粉塵、油霧或溶劑蒸氣,應依污染物性質評估集氣罩、風管、處理設備及適用風機。有可燃或腐蝕性介質時,也需另行確認設備條件。

上述官方資料可作為技術原理參考,台灣現場仍應依適用法規與專業評估辦理。

排風扇耗電嗎?先看功率與運轉時間

排風扇的耗電量,可用實際輸入功率與運轉時數估算:

耗電量(度)=實際輸入功率(kW)×運轉時間(小時)

例如,設備實際輸入功率為0.75 kW,每天運轉8小時,估算每日耗電量為6度。這是計算示例,實際數值會隨設備與運轉條件改變。

規劃節能時,可評估分區啟停、定時控制或符合設備條件的調速方式,同時維持所需換氣量。若與冷氣共同使用,還需計入外氣補入造成的空調負荷,不能直接認定排風量越大越省電。

排風扇保養與異常排查

保養週期應依使用時數、積塵油污程度及原廠要求安排。清潔或維修前,應斷電並防止意外啟動。

檢查項目保養內容常見異常
葉輪與護網 清除積塵,檢查變形及鬆動 振動增加、風量下降
進風口與百葉 清除堵塞,確認開啟順暢 補風不足、風切聲增加
馬達與配線 檢查散熱、線路及保護裝置 過熱、異味或跳脫
皮帶傳動部位 依機型檢查磨耗與張力 打滑、異音或轉速不穩
固定支架 檢查螺栓、鏽蝕及結構 共振、鬆動或位移
風管與排風出口 檢查堵塞、漏風及周邊障礙物 排風不足或空氣回流

若設備明顯振動、出現焦味或異常聲響,應停機檢查,避免持續運轉擴大損壞。

排風扇實際安裝案例與需求洽詢

外牆整排、上下雙排或屋頂平台側邊配置,都反映不同建築開口與安裝條件。選擇方案時,應進一步確認設備所服務的區域、進風來源與實際使用需求。

可先瀏覽和翊風的 排風設備安裝實例,再準備以下資料洽詢:

  • 廠房長、寬、高與平面配置。

  • 現場照片及預計安裝位置。

  • 悶熱、換氣不足或其他待改善問題。

  • 機台熱源、製程特性與每日使用時間。

  • 電力條件、既有設備及進風開口。

和翊風有限公司提供排風扇與通風工程相關服務,歡迎來電討論現場需求。

免付費電話:0800-058-985

排風扇常見問題 FAQ

Q1:排風扇與抽風扇有什麼差別?

兩者在日常用語中常指相近的排氣設備。選購時應以設備規格、實際用途及安裝條件為準,不能只依名稱判斷性能。

Q2:工業排風扇可以讓廠房降幾度?

沒有適用所有現場的固定數字。當室內比室外更熱時,排風有助於帶走累積熱量;實際改善幅度仍取決於熱負荷、室外溫度、補風與建築隔熱。

Q3:排風扇越大台,效果越好嗎?

不一定。設備須與需求風量、系統阻力及補風條件相符。只有增加尺寸或數量,未必能改善原本的氣流死角。

Q4:裝排風扇後,門窗要打開嗎?

需要有規劃好的補風來源,可以是門窗、進風百葉或補風設備。開口的位置與面積,應配合排風量及換氣路徑安排。

Q5:排風扇有轉,為什麼室內仍很悶?

可能原因包括補風不足、氣流未經過主要作業區、設備風量不符需求、百葉堵塞,或風管阻力過高。應檢查整體系統,而不只是確認風扇有無運轉。

Q6:排風扇需要接風管嗎?

不一定。適合直接對外排風的牆面配置,可以不接風管;若抽氣點與排放位置不同,或需串接處理設備,則可能需要風管,並重新評估阻力。

Q7:排風扇可以除濕嗎?

排風可帶走含水氣的室內空氣,但是否降低濕度,取決於補入空氣的含濕量。若室外同樣潮濕,可能仍需搭配除濕或減少水氣來源。

Q8:排風扇能與冷氣一起使用嗎?

可以依需求整合,但排風會帶走部分冷房空氣,也需要補入外氣。應平衡必要換氣量與空調負荷,避免長時間過量排風。

Q9:工廠有粉塵或溶劑味,加裝排風扇就夠嗎?

不能直接如此判斷。須先辨識污染物及產生位置,再評估局部排氣、處理設備與風機適用性,並確認相關要求。

Q10:排風扇多久保養一次?

應依使用環境、運轉時數及原廠規範安排。粉塵或油污較多的場所,需要更密集檢查;若風量下降、噪音或振動增加,也應提早檢修。

Q11:排風扇報價通常包含哪些項目?

除了設備本體,還可能包含開孔、支架、防水、配電、吊裝、風管及控制設備。比較報價時,應確認規格與施工範圍是否一致。

Q12:如何評估適合的排風扇數量?

先依空間、熱負荷與使用需求估算風量,再確認設備在設計阻力下的性能,並配合分區及補風條件安排,不能僅按坪數套用固定台數。
